五一期間,崔家溝項目部對生產系統進行全面檢修,為推進今后安全生產、保證設備安全運行提供了有力保證。
此次檢修主要進行硫化主井大帶,更換副斜井鋼絲繩和副斜井軌道,調整正1000米皮帶巷皮帶機上的電機減速機并熱補皮帶部分損傷傷口,2311工作面機尾增裝支架、中部槽和2311運順二部皮帶機安裝變頻啟動柜等。
為確保各項檢修工作安全高效完成,該項目部制定了“五一”檢修整體工作計劃,召開專題會,對檢修重點工作進行再動員再部署,明確檢修單位、時間和任務,由業務分管領導負責,生產各科室牽頭組織,綜采隊、機電隊、運轉隊配合,共同完成各項檢修重點工作。期間,參與安裝的單位組織職工認真學習《主井大帶硫化施工安全技術措施》《2311綜放工作面增裝支架、中部槽安全技術措施》《副絞鋼絲繩更換及鉤頭制作安全技術措施》等,使其熟練掌握安全技術要領。

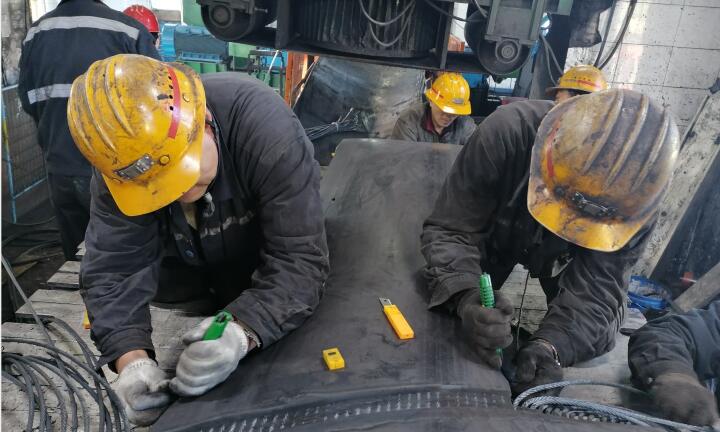

主井大帶皮帶全長2210米,由于皮帶長期運行導致皮帶磨損較為嚴重,再加上皮帶背面出現多處傷口,給皮帶的安全運行帶來隱患,此次大帶硫化工作由項目部運轉隊組織施工,檢修期間,該隊在主井大帶機頭位置用鋼梁搭建硫化平臺,通過操作臺將待檢修部位皮帶運行至硫化平臺處,割帶剝離皮帶鋼絲繩,并對其進行清洗和抹膠,再鋪上新膠固定打壓碾平,最后經人力將硫化好的皮帶拉運至井底190米處進行合帶對接并進行調試,完成大帶硫化工序。期間,該隊共對主井大帶硫化三處皮帶接頭,更換200米膠帶,保證了設備安全運行。
2311工作面工作面增裝端頭支架工作由項目部綜采隊組織施工,該隊在前期利用兩個生產班調整工作面機尾支架,做好了支架增裝前的準備工作。增裝支架期間,該隊采用單體推移的方式,一點點的將工作面機尾待增裝支架頂入增裝位置,并對其供液管路和電控系統線路進行連接,手動操作控制面板升頂梁支護頂板。另外,該隊對工作面前、后部刮板輸送機機頭和機尾各加一塊中部槽,保證了工作面設備推采期間的整體長度。

更換副絞鋼絲繩和副斜井軌道由機電隊組織施工,綜掘三隊配合共同完成,更換鋼絲繩期間,施工單位通過人力將舊鋼絲繩從副絞天輪上拆卸下來,再將新鋼絲繩一頭竄入滾筒固定,另一頭與鉤頭合金巴士澆筑,完成鋼絲繩更換工作。更換副斜井軌道期間,施工單位嚴格按照行車不檢修的原則,將需要更換的軌道、軌枕、建筑材料提前放入施工地點,待車輛發完后,組織檢修人員逐次副斜井井口變坡點、井口向下200米處、550米處施工段進行施工,組織人力使用洋鎬、鐵鍬等工具調整道基、軌枕和軌道,并對其進行固定,完成軌道更換工作。
在此次檢修中,項目部廣大干部職工在業務分管領導、生產各部室及施工單位組織下,積極克服檢修中的難題,加班加點安全高效完成各項檢修工作重點,發揚了銅煤人不怕吃苦的敬業奉獻精神。
